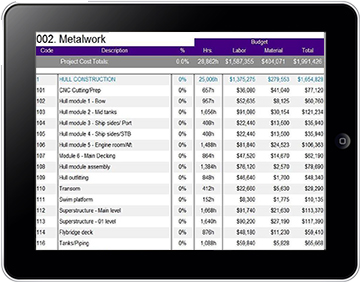

根据详细工作计划创建平衡每月费用预算

一旦完全测序工作安排,完成分配的人力物力是项目开发的,我们会安排工作开始日期,以产生一个平衡的月支出进度.

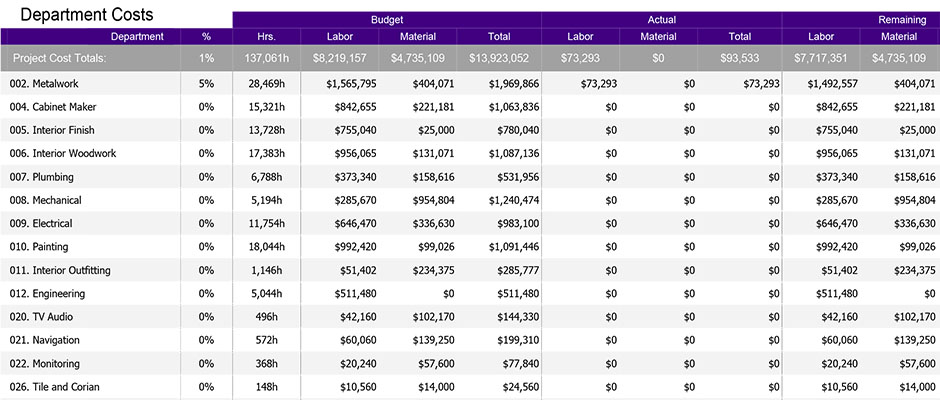

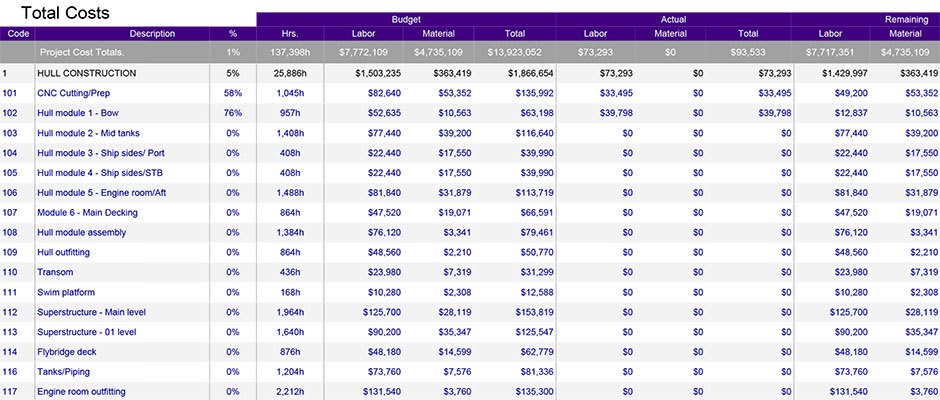

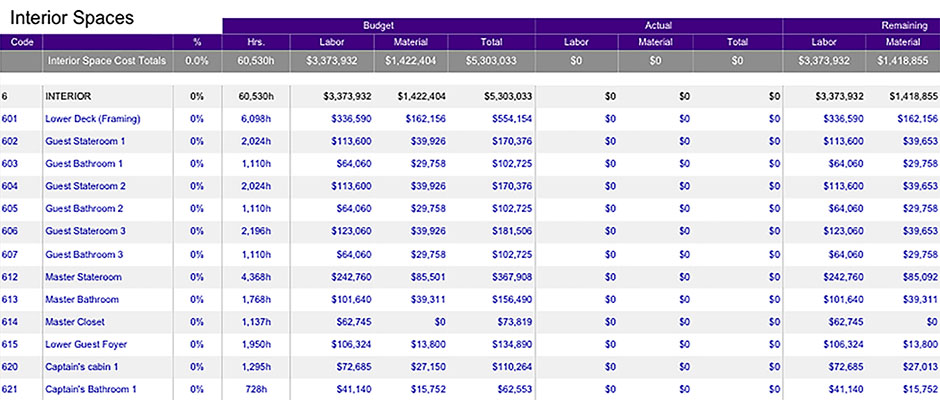

随着建设的不断每项任务的进度进行更新的基础上所搭载的项目经理采取检查工作表。我们不断地监测正在进行的工作和应用每项任务的价值,因为他们完工进度,并与原始基准预算比较这值.

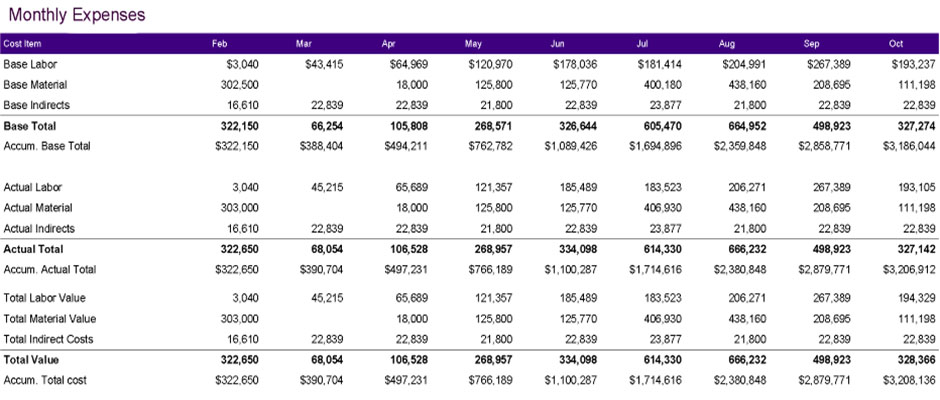

成本跟踪报告提供每周更新,以在任何时候都提供极其精确的项目成本状况对基准预算完成工作的价值.

所有更新的报告全局访问
